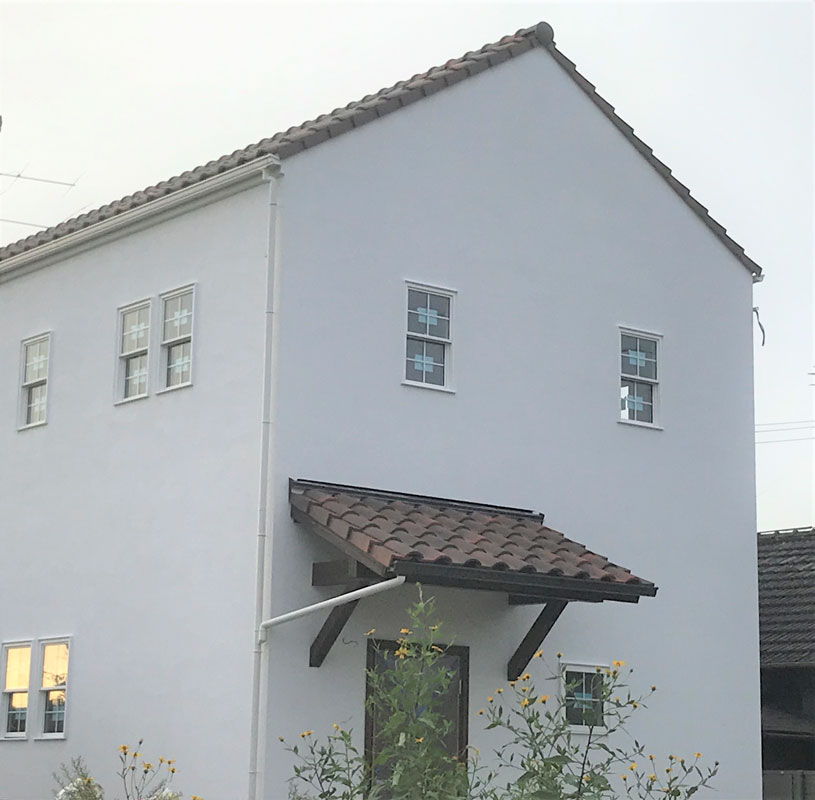

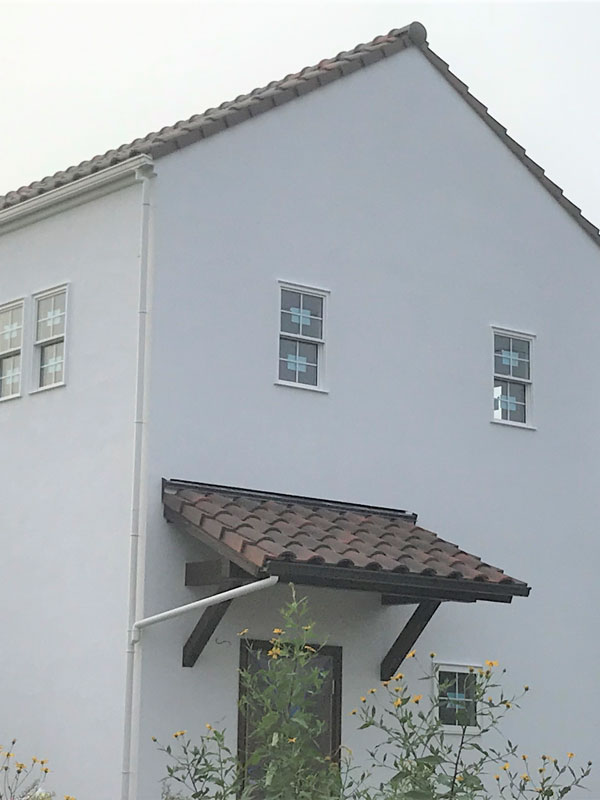

2019年10月10日

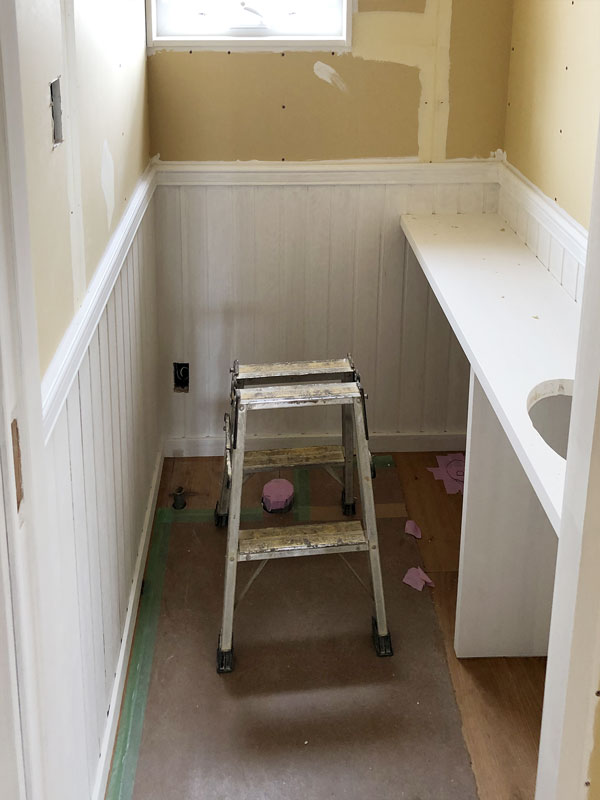

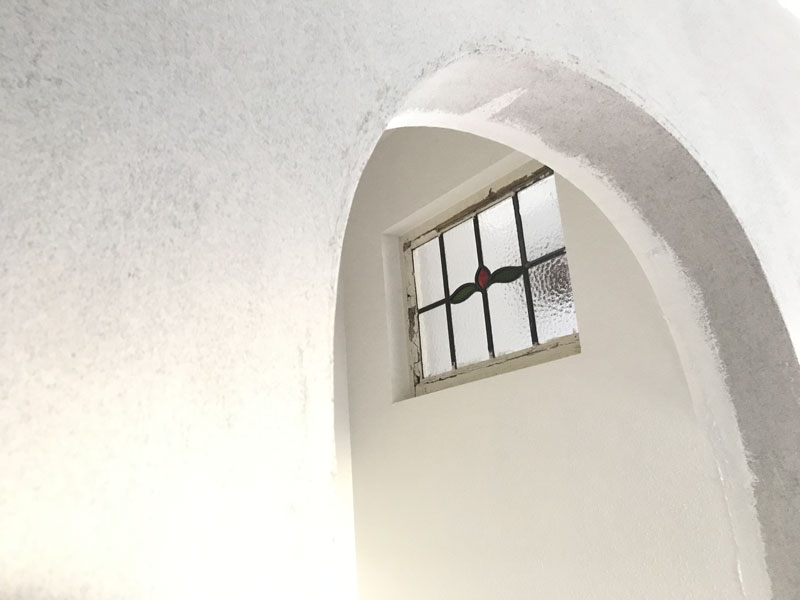

Rのたれ壁からのぞくステンドグラス…さて、ここはどこの場所でしょう?(^^)正解は、スタディーコーナー上のステンドグラスでした。反対側のパントリーにもほのかな明かりが差し込み、ほっと穏やかな気持ちになります。

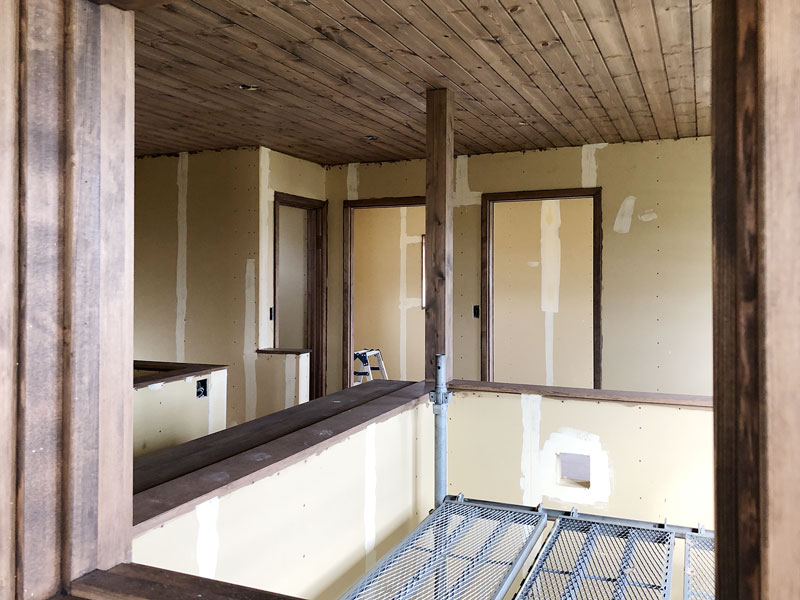

2019年9月27日

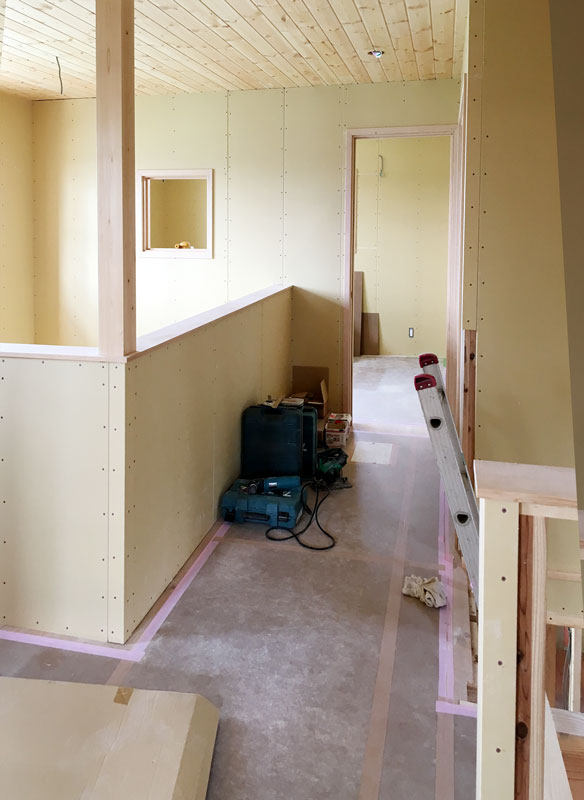

2019年9月14日

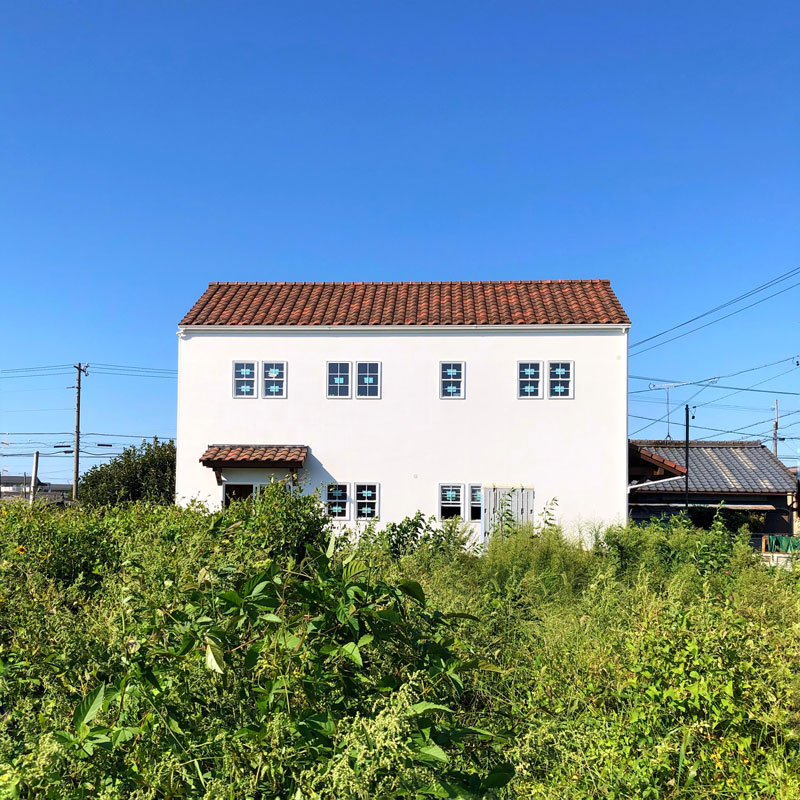

2019年8月25日

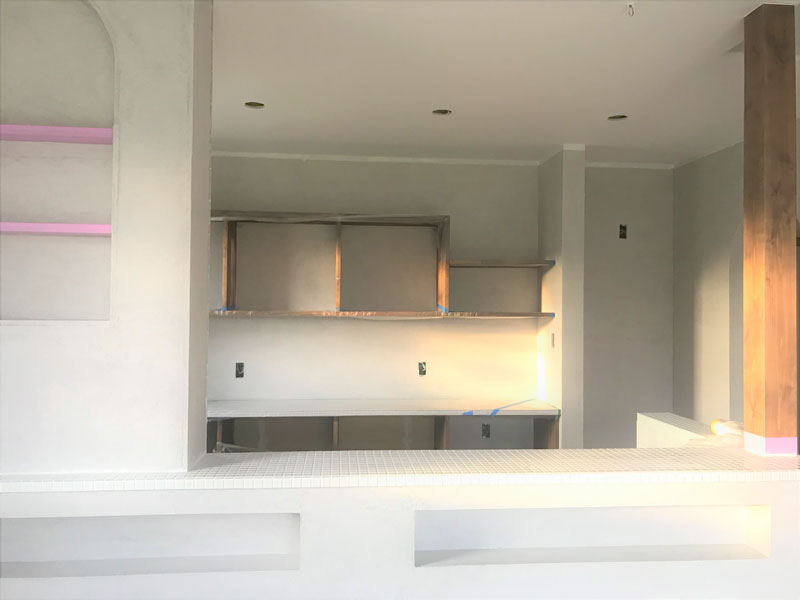

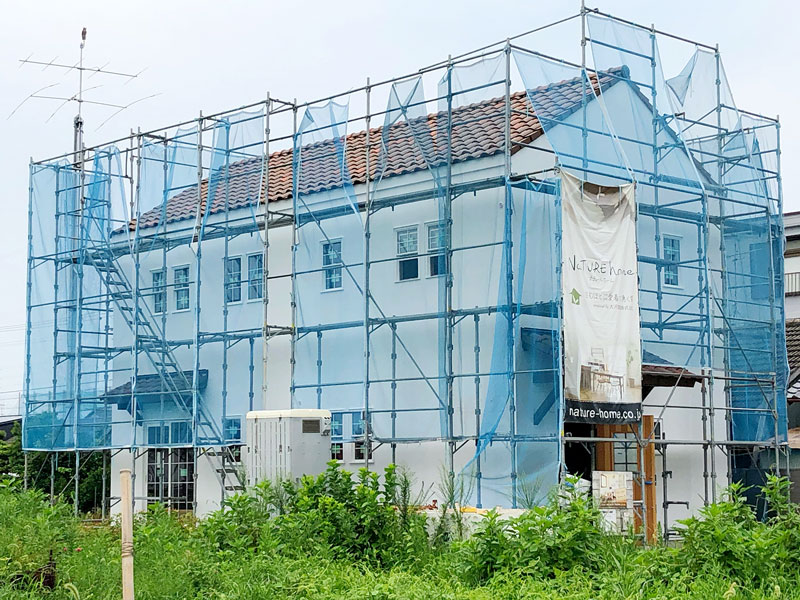

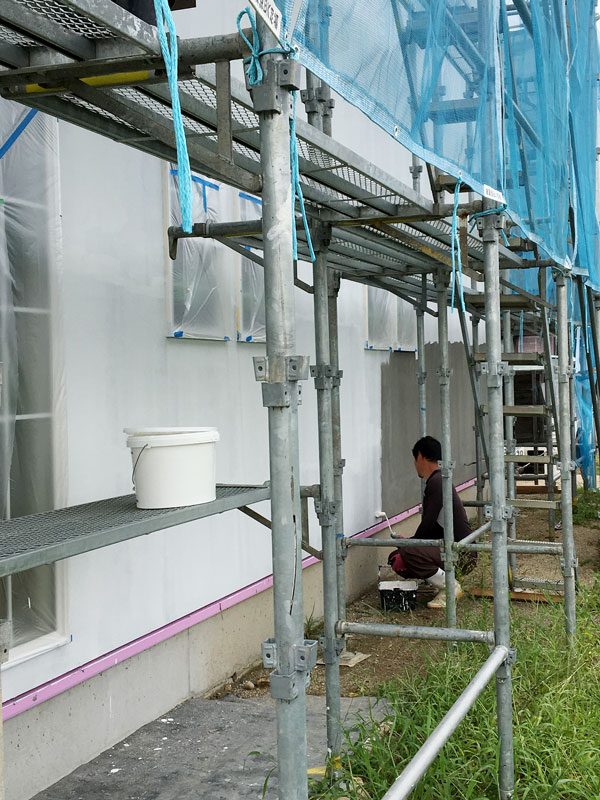

外部はスイス漆喰の塗り壁仕上げです。下地造りが終わり、仕上げは左官屋さんの作業になります。シーラーという付着剤を塗り、しっかりと乾いてから一気に漆喰をコテで塗って仕上げます。そして見事に真っ白な塗り壁が出来上がりました。
2019年7月28日

上棟後のサッシ取付や外部の雨仕舞の後、断熱工事間まで進みました。快適な家づくりの要とも言える断熱工事は、壁は柱間に高性能グラスウールを隙間なく充填し、外壁の室内側に0.2mm厚の防湿気密フィルムを連続して貼っていきます。この気密フィルムがポイントで、室内から屋外に出ていく水蒸気が壁内に入らないようにして内部結露を防ぎます。長期に渡って住む人の健康と建物の耐久性を持続させる、良い家づくりには欠かせない大切な工事です。

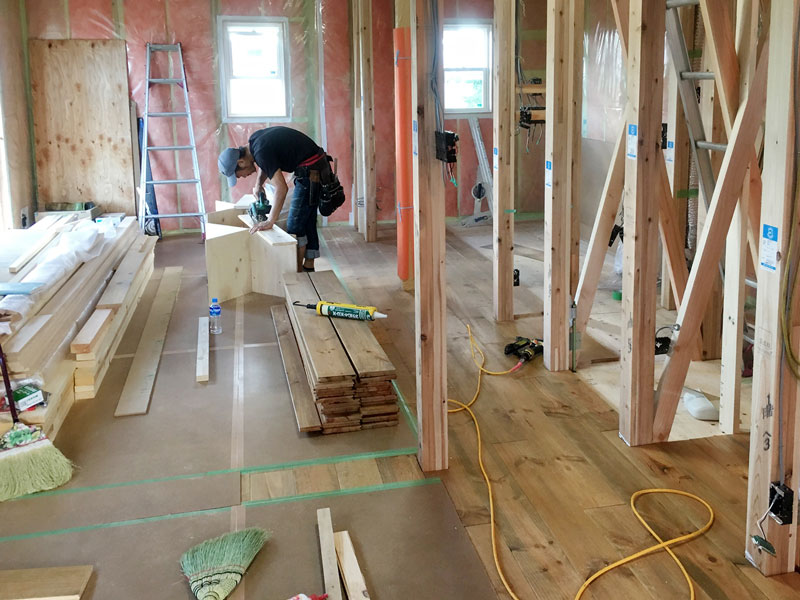

ここからは大工さんがフローリング張りを行います。石川様が選んだのはボルドーパインの無垢フローリングです。幅が17cm、厚みが21mmある、とても重厚感のあるカッコいいフローリングです。どんどん仕上がっていくのが、楽しみですね!
2019年7月13日

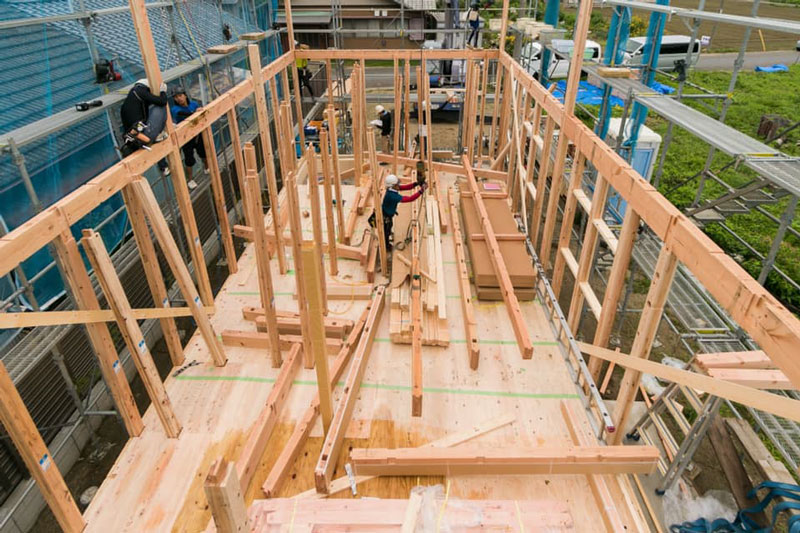

上棟を行いました!雨で一度延期となりながらも、この一日で無事に屋根下地まで納めることができました。職人のみなさん、暑い中おつかれさまでした。そしてお施主様の石川様には一日お世話になり、ありがとうございました。

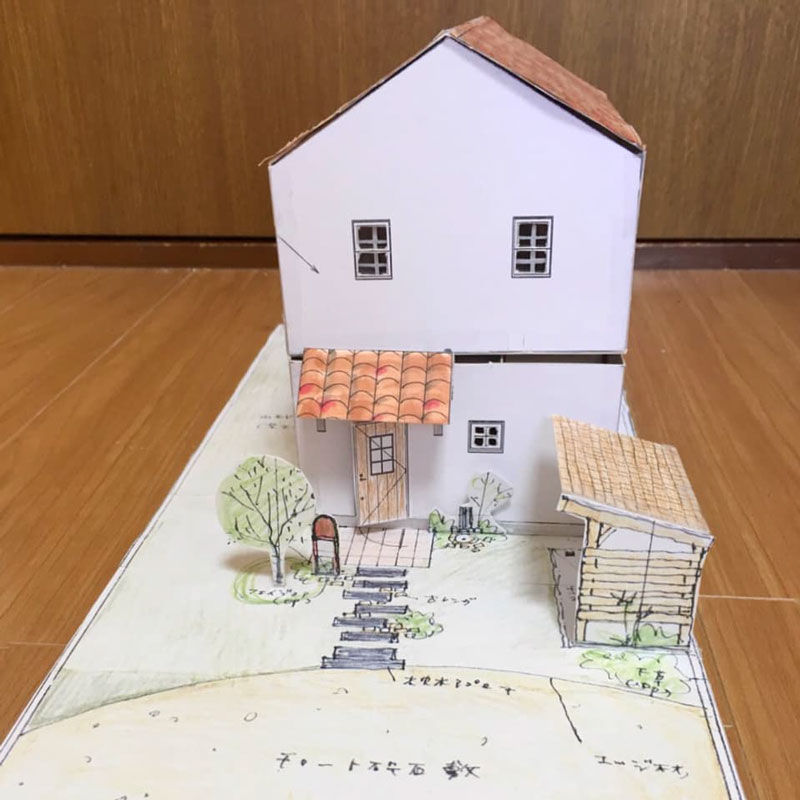

奥様作の模型の家がそのまま形として現れてテンションが上がりましたね〜♪石川様邸は真っ白な塗り壁のとてもかわいいおうちになります。辺り一面の畑のなかに建つ姿を想像するだけでニヤけてきます。(^^) 10月の完成まで、どうそよろしくお願いいたします。
2019年6月12日

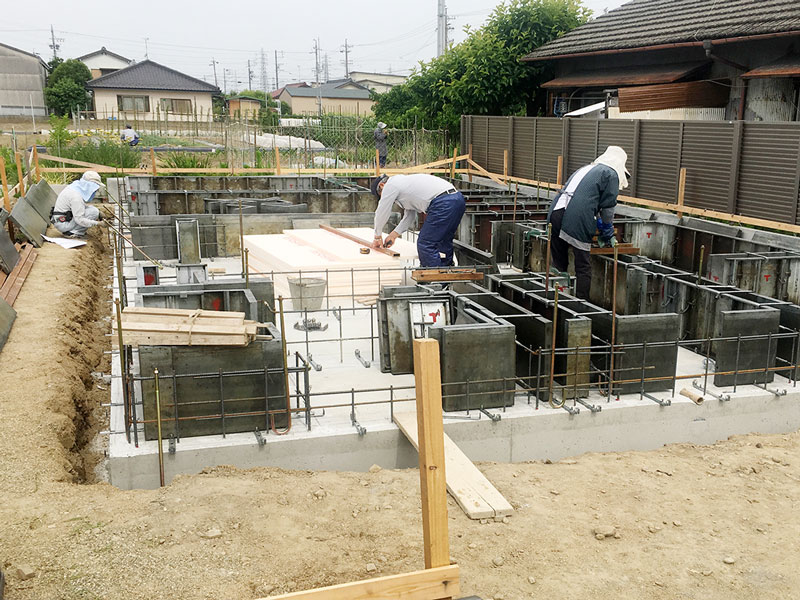

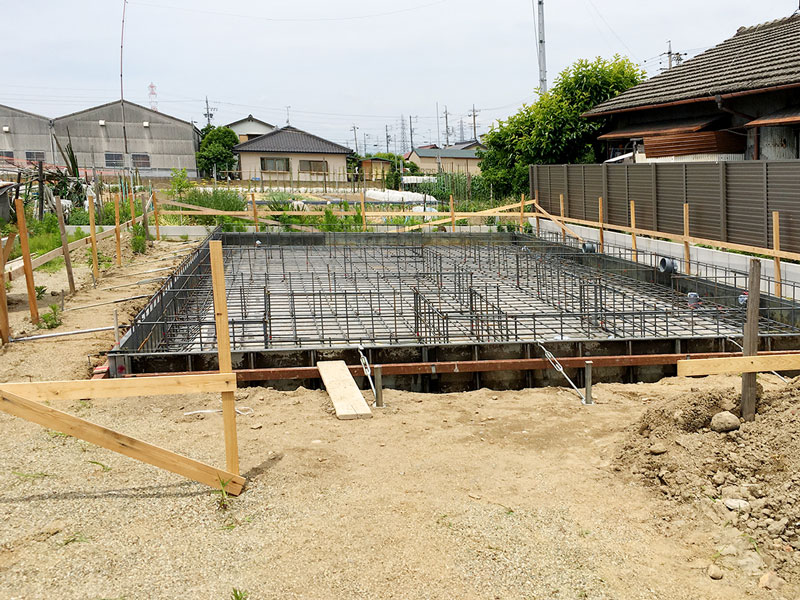

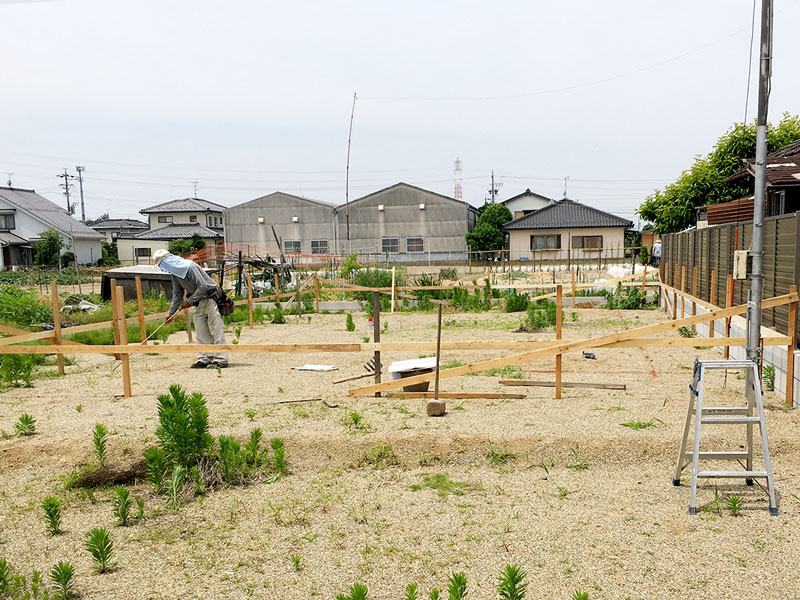

着工しました!まずは基礎工事からです。家の位置と高さを正確に出す「水盛遣方」から始め、重機で地盤を掘って締固めてから基礎の鉄筋配筋工事、ベースコンクリート打ち、型枠組み、立上り部分のコンクリート打ち、天端を水平に仕上げるレベラーを施工し、最後に型枠を外して完成です。一気に流れを紹介しましたが、約3週間かけて一つ一つの作業を丁寧に行っていきます。
基礎工事は屋外の仕事のため、天候の影響を受けやすいです。そのため工程には余裕を持っておく必要があります。梅雨入り前のベストなタイミングで丈夫な基礎が完成しました。この後養生期間をおいて土台伏せを行い、いよいよ上棟の日を迎えます。
